همکاری سازنده فولاد مبارکه اصفهان و مپنا
حمیدرضا خسروانی پور گفت: تاکنون هیچ نیروگاه گازی در کشور طی مدت زمان ۱۶ ماهه از زمان انعقاد قرارداد به مراحل سنکرون و راهاندازی نرسیده ، از این رو این پروژه در نوع خود منحصر به فرد است.
به گزارش اکونگار و به نقل از فردای اقتصاد، مدیر اجرای پروژههای انرژی و سیالات فولاد مبارکه اصفهان بابیان اینکه هم اکنون نیروگاه گازی اول باپیشرفت۹۸درصدی در حال تست نهایی است و زودتر از یک ماه آینده راهاندازی میشود به تشریح آخرین پیشرفتهای نیروگاه سیکل ترکیبی این شرکت پرداخت.
حمیدرضا خسروانی پور افزود:با توجه به محدودیتهای برق کشور در فصول گرم سال و درنتیجه کاهش میزان تولید فولاد مبارکه و عدمالنفع ناشی از محدودیت برق اعمالشده، احداث نیروگاه برق این شرکت از سال گذشته در دستور کار قرار گرفت.
وی تصریح کرد: با توجه به اینکه در فصول مختلف سال محدودیتهای برق، گاز و آب در تولید شرکت فولاد مبارکه اثرگذار است پس از بررسیهای کارشناسی، احداث نیروگاه سیکل ترکیبی نسل جدید که دارای راندمان حدود ۳ برابری نسبت به نیروگاههای نسل قبل است با یک برنامهریزی دقیق آغاز شد.
ساخت نیروگاهی کمنظیر در کشور
مدیر اجرای پروژههای انرژی و سیالات فولاد مبارکه خاطرنشان کرد: پس از تشکیل کمیتههای فنی و بازرگانی نهایتاً قرارداد احداث نیروگاه سیکل ترکیبی فولاد مبارکه با شرکت مپنا که یکی از شرکتهای باتجربه احداث نیروگاه در کشور است، منعقد شد و از همان ابتدای پروژه با تشکیل تیم مدیریت پروژه و هماهنگی و تعامل چندجانبه با شرکت توانیر، برق منطقهای اصفهان و استفاده از افراد مجرب در تیم کارفرما، نظارت و پیمانکار پروژه با رعایت استانداردهای مدیریت پروژه و مشخص کردن مسیر بحرانی پروژه، شناوری فعالیتها و همپوشانیهای فعالیتها و رصد روزانه تمام فعالیتهای مسیر بحرانی، همزمان با تجهیز کارگاه فعالیتهای اجرایی بهموازات شروع و با سرعت قابل قبولی عملیاتی شد.
فولاد مبارکه؛ فولادسازی پیشرو در تولید انرژی
به گفته وی، در پروژه فولاد مبارکه بهعنوان سرمایهگذار بخش خصوصی اقدام به احداث نیروگاه کرده که با این کار علاوه بر تامین بخش قابلتوجهی از برق موردنیاز در زمان محدودیت وابستگی این شرکت به شبکه سراسری را به حداقل خواهد رساند.
خسروانی پور تاکید کرد: آنچه در چنین پروژههای بزرگی کار سخت و قابلتوجهی است ایجاد ساختار مدیریت ارتباطات شامل توانیر، کارفرما، نظارت، پیمانکار و همچنین مدیریت تدارکات و تجهیز شامل حملونقل و بازرسی، خرید، مدیریت منابع مالی و پیشبینی پرداختها و نیازهای ارز و ...، مدیریت سرمایههای انسانی و رعایت شاخصهای زیستمحیطی و ایمنی، در نظر گرفتن خطرات حملات سایبری و امنیتی از الزامات اجرای پروژه است که با حمایت مدیریت شرکت و همکاری شرکتهای توانیر و برق منطقهای اصفهان و شرکت مپنا، این موارد برنامهریزی و پروژه با سرعت خوبی شروع و پیگیری شد.
پروژهای سریع و ایمن

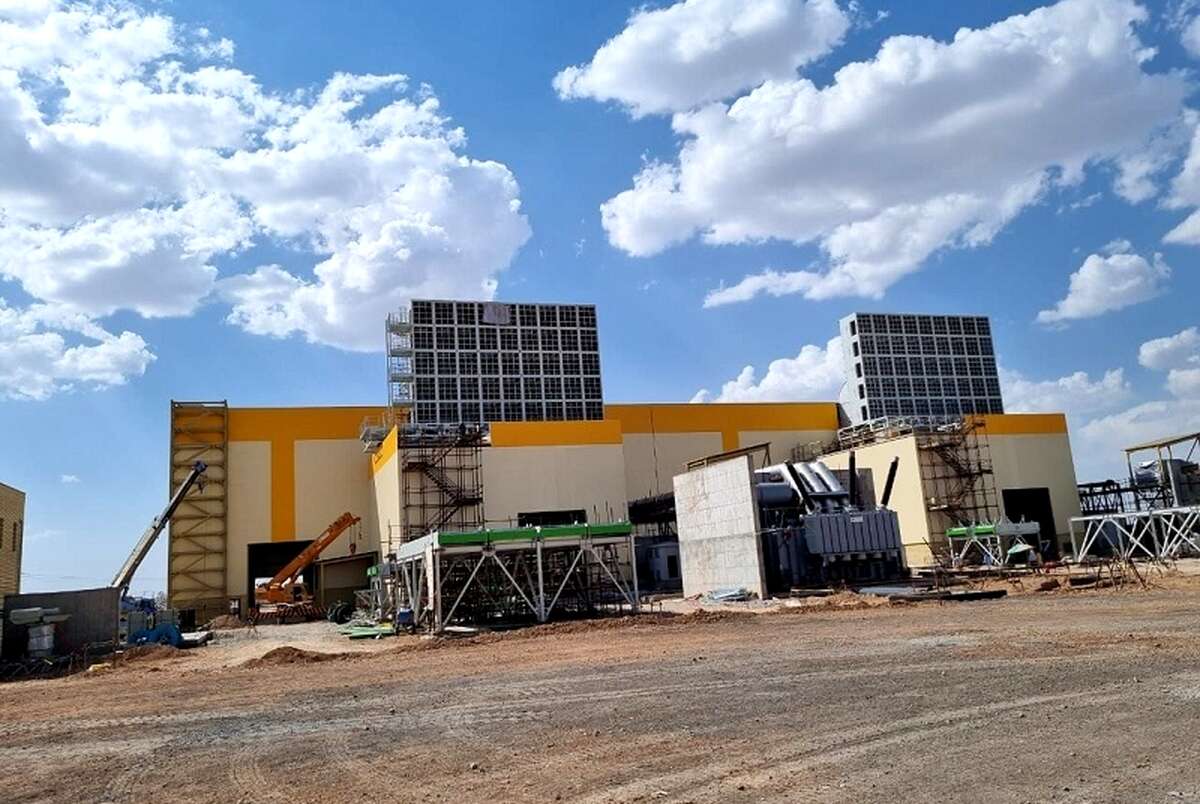

وی عنوان کرد: در پروژه یاد شده تاکنون بیش از ۱۱۷ هزار مترمکعب خاکبرداری و حدود ۲۰ هزار مترمکعب بتنریزی و به میزان ۲۰۰۰ تن اسکلت فلزی ساخت، بازرسی و نصبشده و به میزان حدود ۳۰۰۰ تن تجهیزات در واحد گازی اول و دوم نصبشده است که این آمار بهجز فعالیتهای اجرایی در قسمت برق، اتوماسیون و ابزار دقیق و امور اجرایی واحد بخار است که بهموازات و با استفاده از شناوری فعالیتها در دست اجرا است.
مدیر اجرای پروژههای انرژی و سیالات فولاد مبارکه تصریح کرد: رکورد اجرا و سرعت بسیار بالای پروژه بهگونهای است که تاکنون هیچ نیروگاه گازی در کشور در مدتزمان ۱۶ ماهه به مراحل سنکرون و راهاندازی نرسیده است و از این رو این نیروگاه در نوع خود منحصربهفرد است. بر اساس نظر تکنولوگهای خارجی و همچنین تجارب قبلی ساخت نیروگاه در کشور و احداث نیروگاه گازی در کمتر از ۲۴ ماه امکانپذیر نبوده است که از ابتدای پروژه با هدفگذاری و برنامهریزی دقیق و تأمین منابع مقرر شد نیروگاه گازی اول در مدت ۱۶ ماه به سنکرون و بهرهبرداری برسد.
مشارکت فولاد مبارکه با ۷۶ شرکت داخلی برای ساخت نیروگاهی ویژه
وی گفت: مشارکت ۷۶ شرکت داخلی جهت تامین، ساخت، و نصب تجهیزات داخل کشور و بومیسازی تجهیزات حساس زیر نظر مپنا، یکی از نکات قابلتوجه دیگر این پروژه است؛ نیروگاهی که با توجه به نوع فناوریهای به کار گرفتهشده در آن، مصرف آب و انرژی کمتری نسبت به نیروگاههای موجود کشور دارد. بهعلاوه انجام حدود ۲میلیون نفر ساعت کار ایمن یکی از نقاط قوت این پروژه بوده است. این پروژه هماکنون برای ۸۰۰نفر بهصورت مستقیم اشتغالزایی را به ارمغان آورده است.
خسروانی پور افزود: با توجه به اینکه نیروگاههای کلاس F بهطور کامل در کشور بومیسازی نشدهاند، تامین بخشی از تجهیزات خارجی با مشکلاتی مواجه شد. در حال حاضر نیروگاه گازی اول با پیشرفت ۹۸ درصدی در حال تستها و چکهای نهایی است و در ماه آینده و زودتر از برنامه زمانبندی سنکرون و راهاندازی میشود. همچنین نیروگاه گازی دوم نیز با پیشرفت ۹۶٫۴ درصدر در حال عبور از مراحل نهایی برای آمادهسازی و راهاندازی طی حدود دو ماه پس از نیروگاه اول است.
